铜陵综合交通投资集团有限公司

首页 > 新闻中心

  近期疫情形势异常严峻,市交投集团各项目严格按照疫情防控相关要求,在做好疫情防控工作的基础上,全力推动重点项目建设,努力实现年度目标任务,确保将疫情对项目生产造成的冲击和影响降到最低,多举措保障各项目高质量推进。

  一、“四方”责任压紧压实 坚决扛牢疫情防控责任,自3月16日起,各项目实行全封闭式管理,严格控制人员进出,跟踪摸排督查全员疫苗接种、加强针接种、核酸检测及有无14天内来铜务工人员等信息,场区内人员每日进行测温登记工作,把好人员关。严格环境管控,对办公区域、宿舍、食堂及来往信件进行全面消杀,防止疫情滋生,阻断疫情传播媒介。

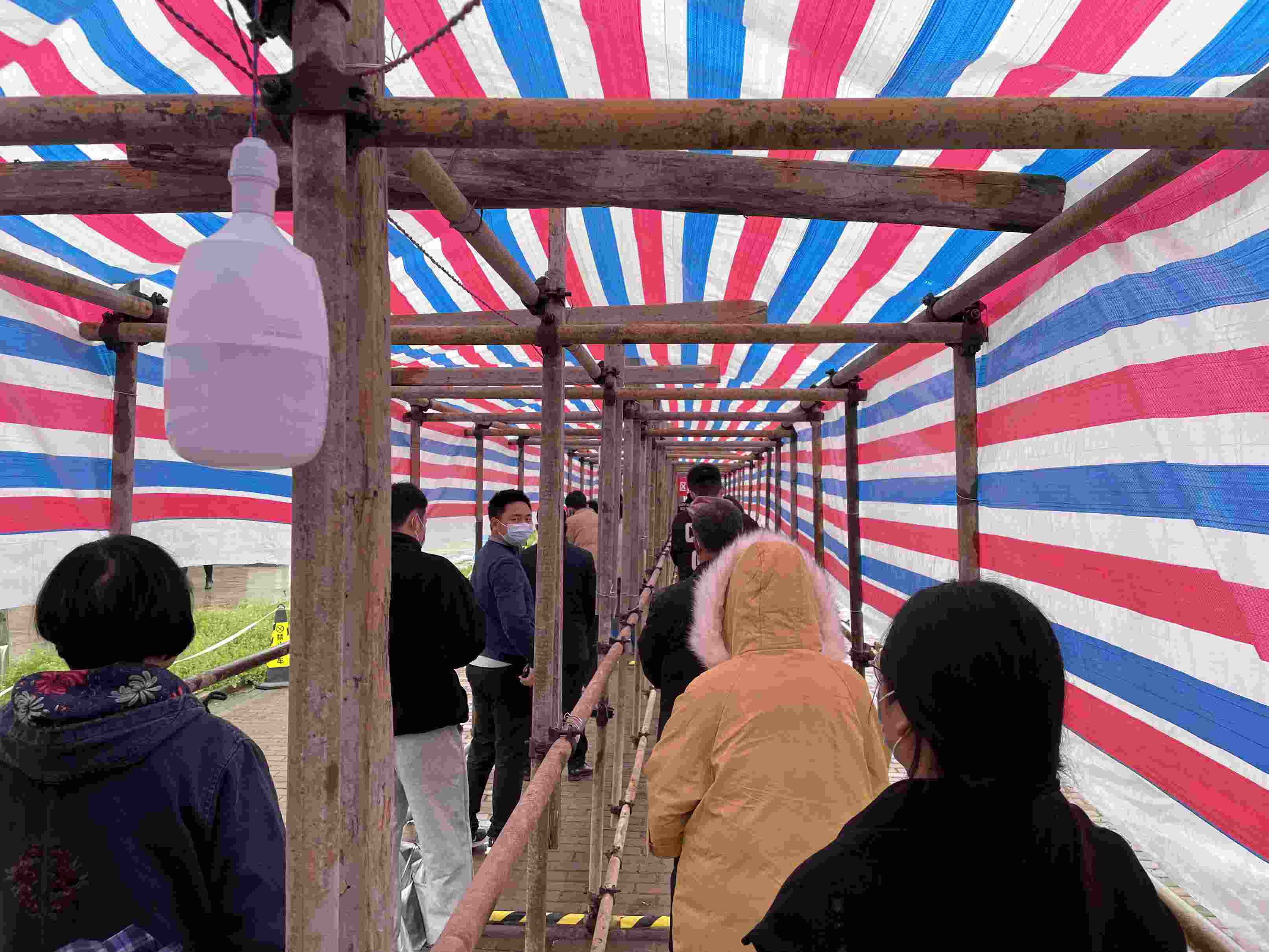

  二、核酸检测开展有序 各项目统筹规划安排管理人员、作业人员分时间段进行核酸检测,在做好疫情防控工作的同时,保证现场持续作业。各项目每日对完成核酸检测的人数进行上报,确保核酸检测全覆盖。截止22日下午,所有项目均已完成第二轮核酸检测,总人数为1924人,第三轮核酸检测完成1752人,第四轮核酸检测完成567人,第五轮核酸检测完成300人,各项目未进行下一轮核酸检测的人员正统一持续有序安排中。

  三、项目建设平稳推进 坚持一手抓防疫,一手抓生产,在做好疫情防控工作的基础上,调整方案、有力调度、全力推动施工进度,完成各阶段节点目标。疫情期间,各项目进展如下:

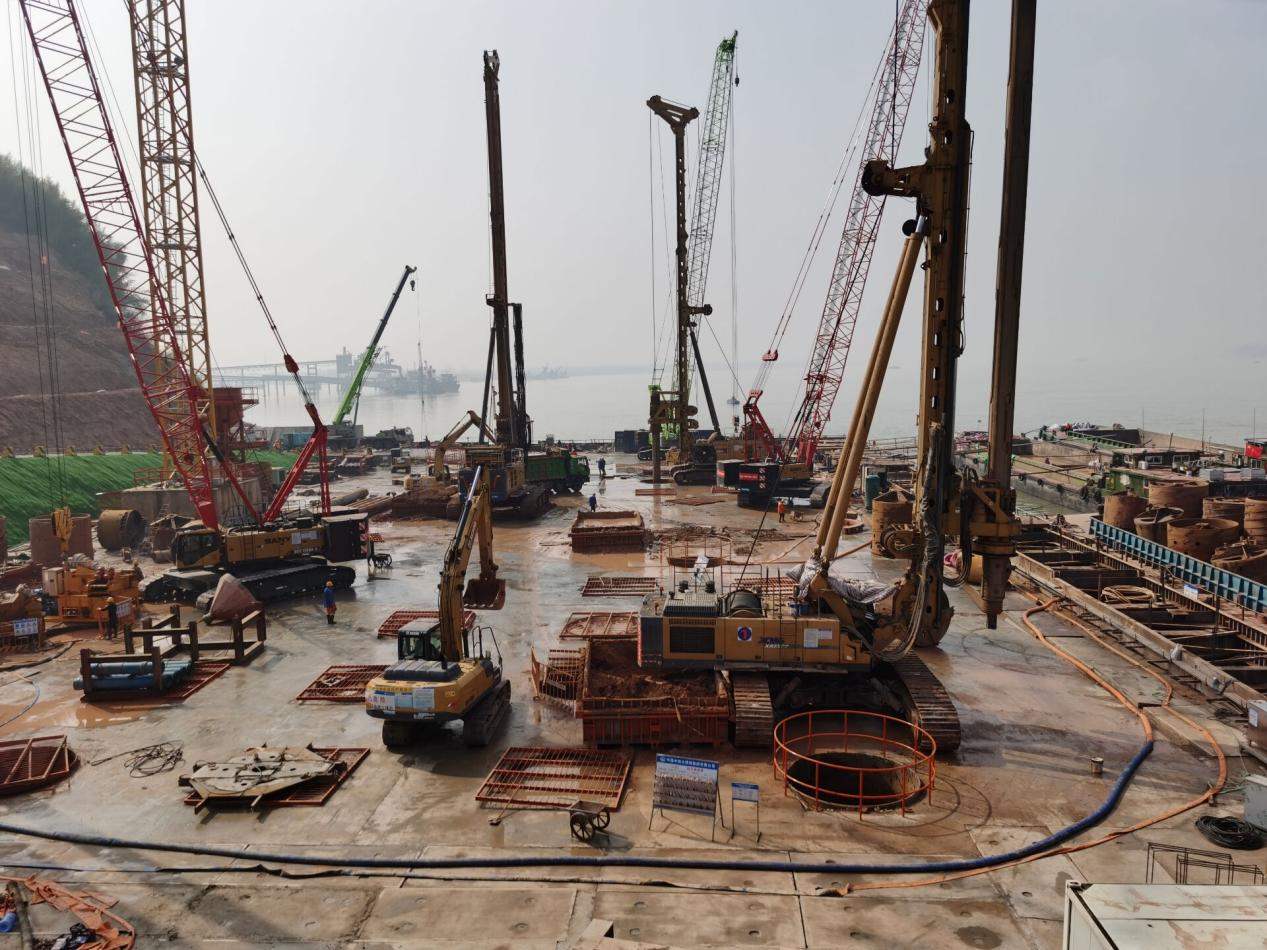

  G3铜陵长江公铁大桥项目2#墩桩基施工完成1根,3#墩桩基施工完成10根,北锚锭水泥搅拌桩完成294根,4#墩桩基施工完成9根,5#墩桩基施工完成2根,油罐穹顶共破除2个。

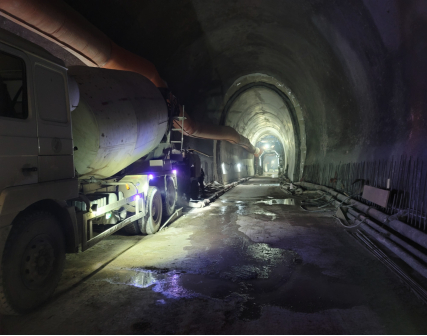

  江北港铁路专用线项目隧道正洞开挖110米,开累2070米,仰拱33米,开累1658米,二衬57米,桥梁承台完成14个,桥梁墩身完成3个,墩帽及托盘3个,路基挖方11000方,填筑约4500方。

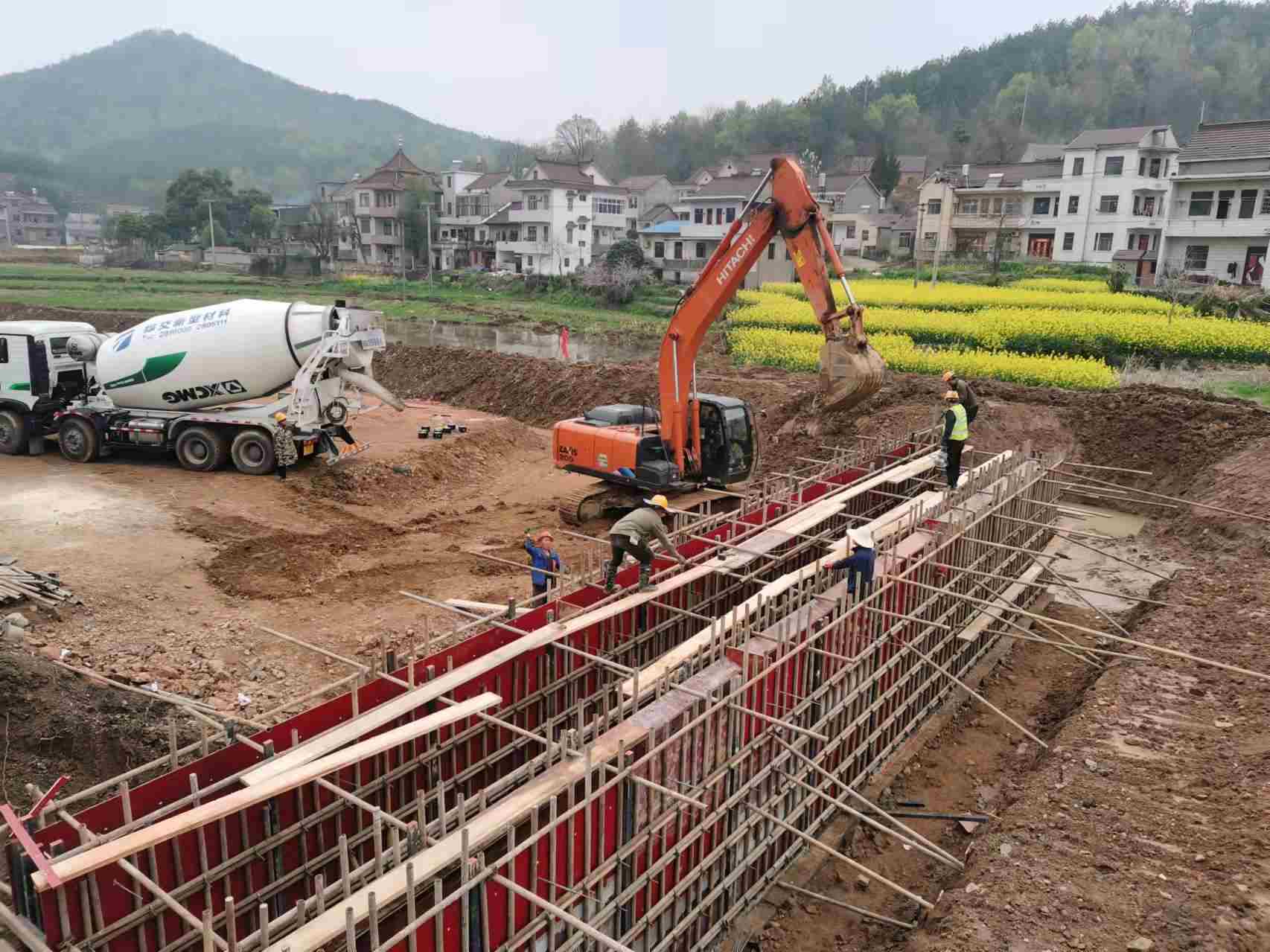

  截至目前,G330铜陵段一级公路改建工程(一期)项目已完成清表34000㎡、砍伐树木55950棵、挖土方21000m³、挖石方53200m³、挖除淤泥15756m³、利用土方5000m³、利用石方50500m³,涵洞完成基础开挖6道,混凝土浇筑3道,墙身浇筑1道,预制盖板40块。

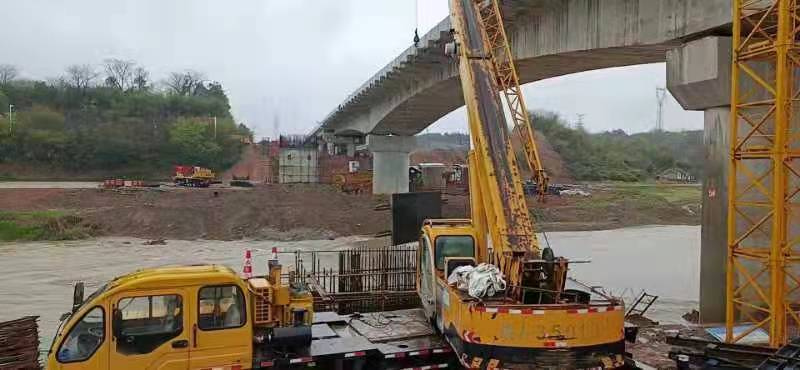

  G236青通河桥项目完成右幅4#墩第二段矩形墩浇筑,5#墩承台浇筑、墩柱钢筋安装,6#墩0-1#块浇筑,20#桥台承台浇筑。
