2022年是集团公司重大项目攻坚年,市交投集团持之以恒鼓足“拼”的劲头、保持“拼”的姿态,坚持一手抓疫情防控、一手抓项目建设,各类工程项目有序有力推进。截至目前,各重点工程项目进展如下:

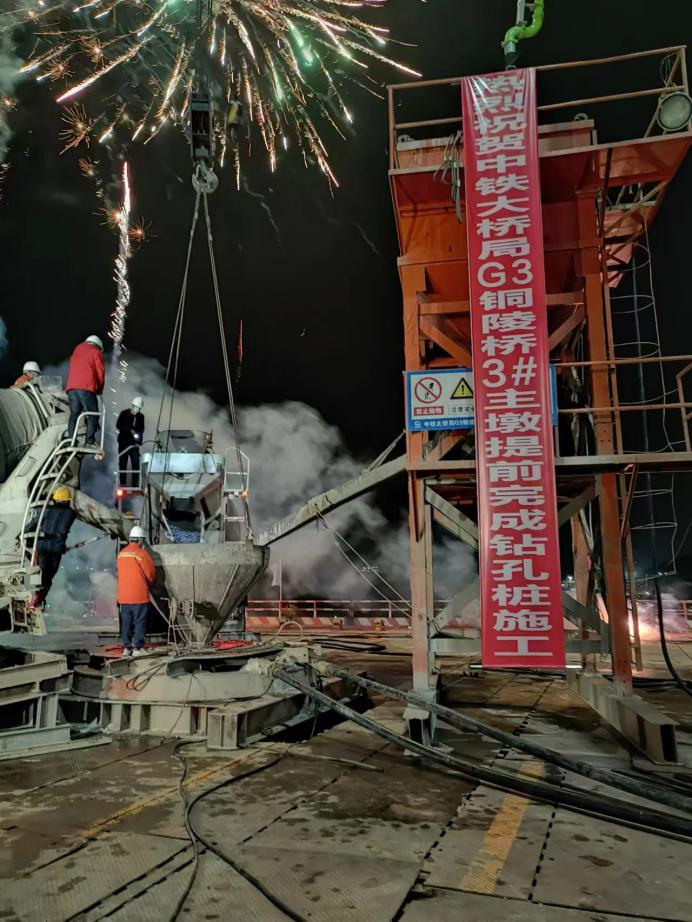

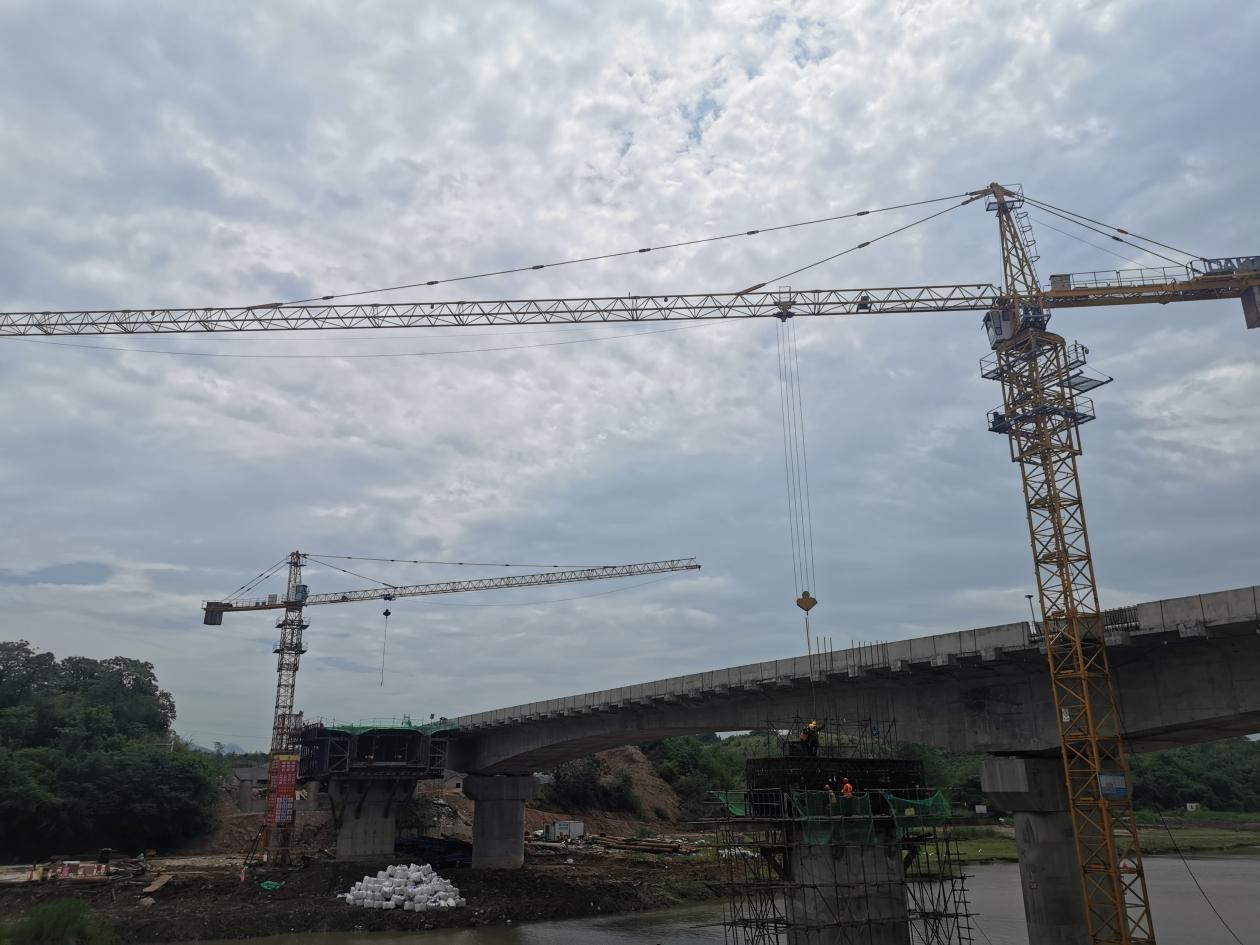

G3铜陵长江公铁大桥项目:主塔墩3、4号墩桩基全部浇筑完成,2号墩桩基完成10根,5号墩桩基完成1根,6号墩桩基完成11根,水泥搅拌桩完成1236根,北锚碇导墙完成100%,合建段引桥共完成桩基66根,南锚碇土石方开挖完成24%,油罐拆除完成52%。

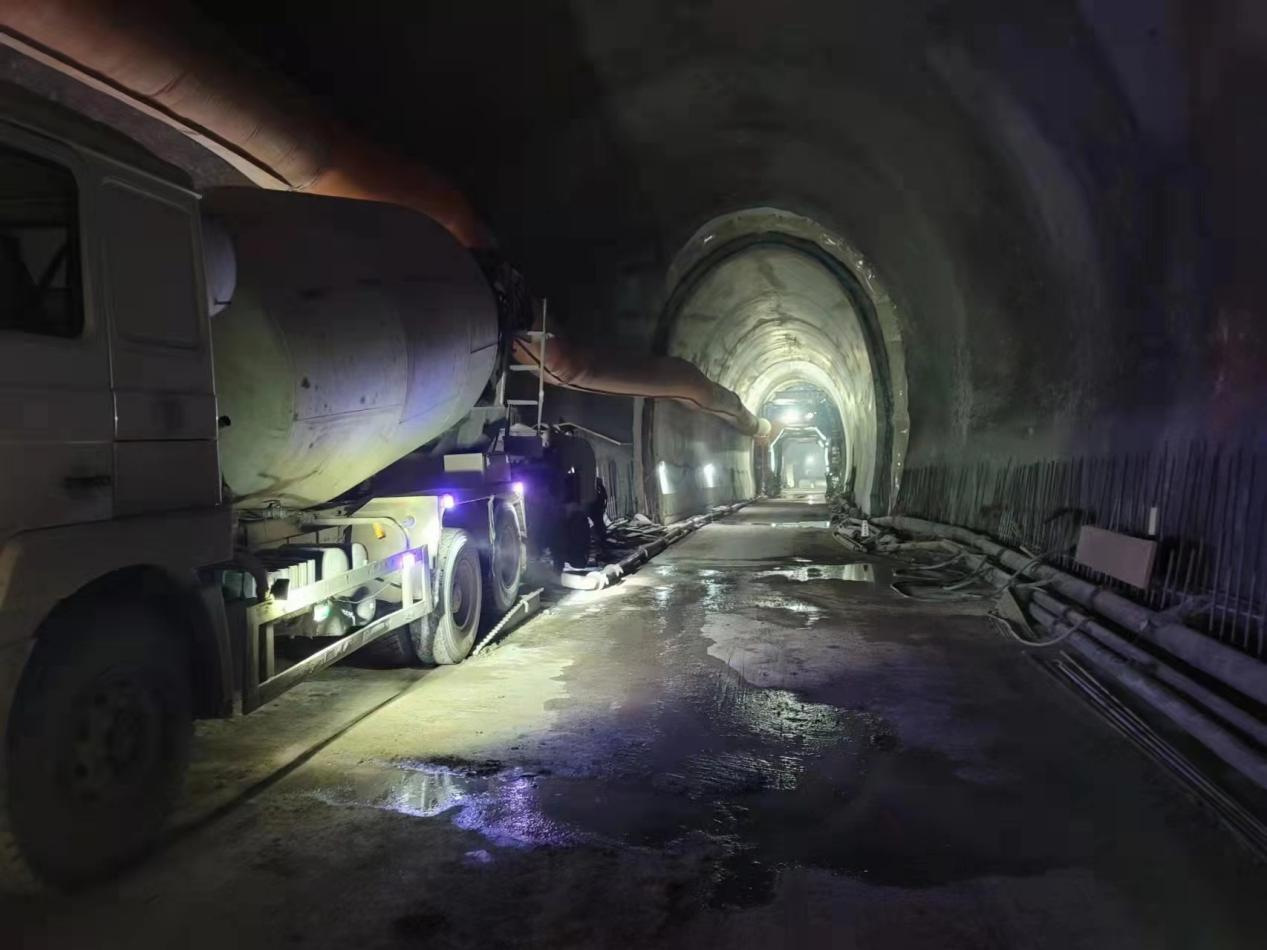

江北港铁路专用线项目:桥梁工程桩基础完成32.8%,承台完成24%;墩身完成8.7%;隧道工程开挖累计完成34.4%,仰拱施工累计完成31.4%;二次衬砌累计完成20.8%;站场路基工程累计完成25.31万方,占设计总量12.8%;路基工程开挖完成29030方,累计完成9.3%,路基填筑累计完成11.9%。水泥搅拌桩开累完成84956根,占设计总量76.2%,涵洞完成2个,占设计总量10.5%。

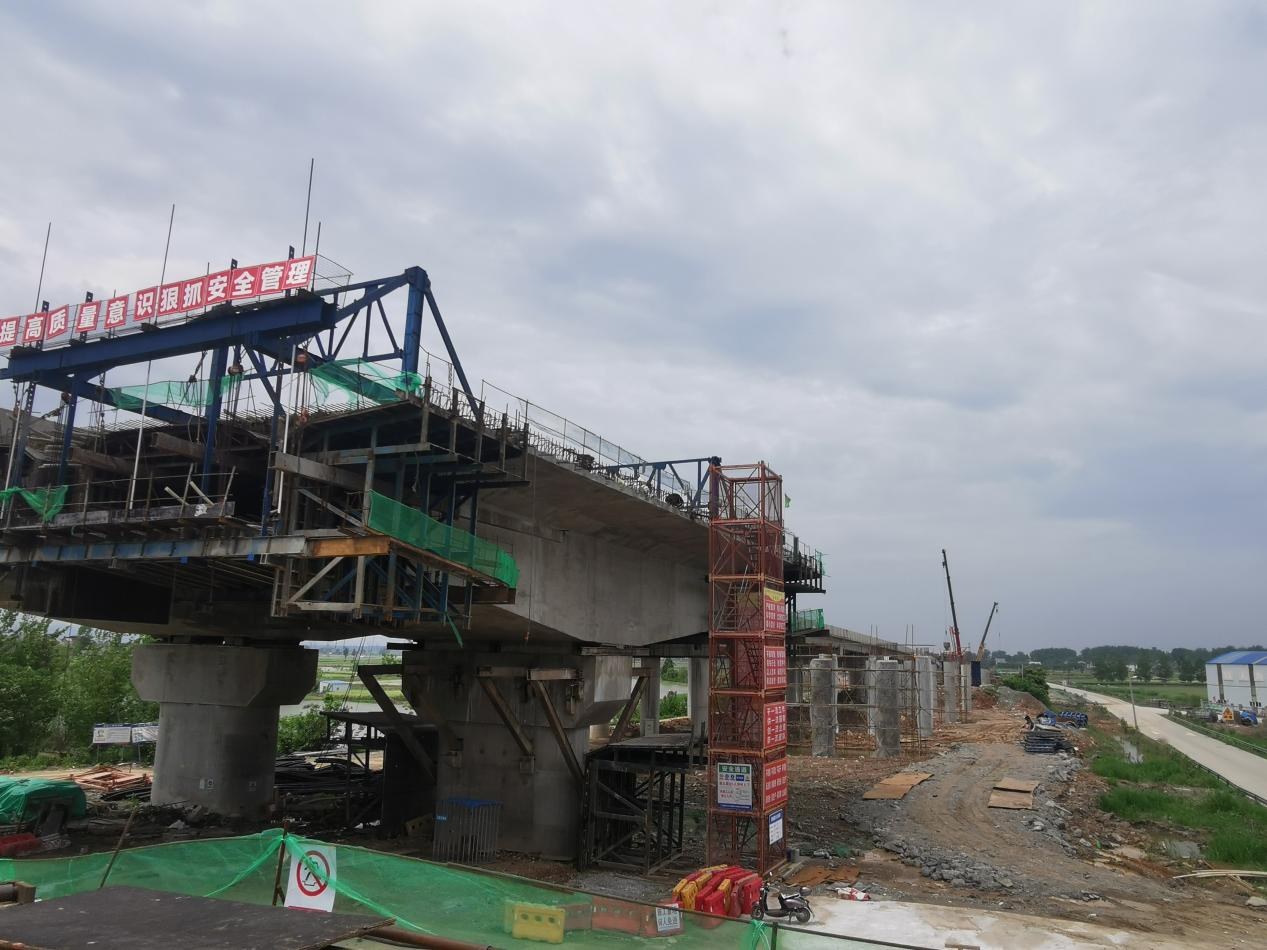

G236青通河大桥改建工程:主桥段4#墩盖梁完成、5#墩第二段矩形墩浇筑完成,6#墩2#块、3#块浇筑完成;引桥段20#台背墙浇筑,立柱完成100%,梁板预制累计完成59.4%。

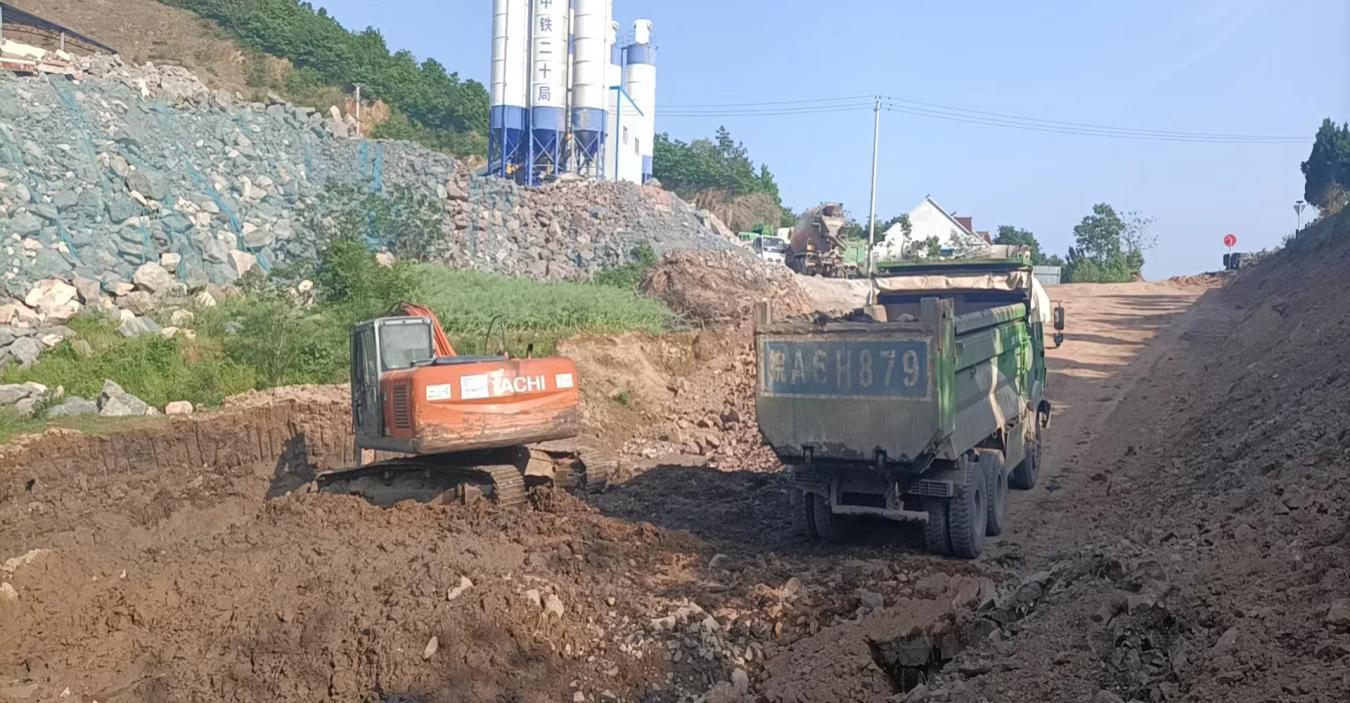

G330铜陵段一级公路改建工程(一期):目前全线清表完成约35580平方,完成总量的77.51%;挖土方约32761方,完成总量的12.93%;挖石方约105667方,完成总量的27.05%;挖除非适用性材料9884方,完成总量的51.13;挖淤泥19000方,完成总量的34.02%;利用土方约13000方,完成总量的13.14%;利用石方约102000方,完成总量的22.47%;盖板涵总计完成276.5米,完成总量的4.83%。

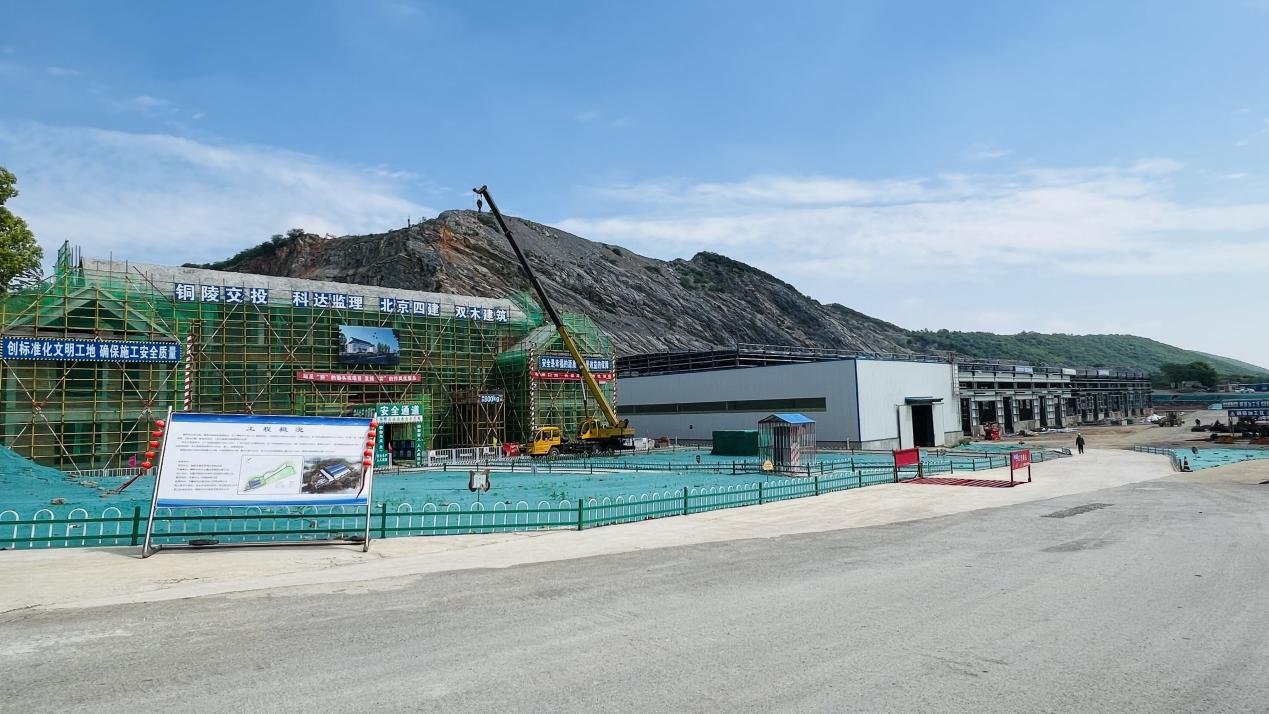

市生活、建筑垃圾转运处理项目:鱼塘路道路基层施工结束;1#厂房墙面檩板安装完成25%;1#厂房室内排水沟完成100%;办公楼墙体砌筑基本完成;宿舍楼墙体砌筑完成80%;配电房主体结构施工结束;1#厂房北边、东边道路基层施工结束。
综交新型路面材料公司项目:沥青站钢结构安装完成至60%;完成厂区东侧路面砼浇筑工作;完成砂石分离机设备安装工作;完成水稳站水泥罐吊装工作;完成围墙格栅安装工作。
